5月中旬,千佛岩水电站机组枯期检修经过连续试运行并实现并网发电,标志着四川远通枯期检修工作全面完成。
去年12月27日,四川远通得知千佛岩电站1-3#机组相继在运行中出现异常漏油现象,电站立即启动重大环境事故应急抢险预案,四川远通迅速派出工作组赶赴现场进行督导,在发现有油污出现初期就及时判断对漏油区域进行了严密控制,采取了措施,未发生环境污染事故。
千佛岩电站机组为轴流转浆式机组,如果装配工艺或密封材质存在问题,密封部件无法保证在全工况下保持密封性。当标准工况下运行时,密封完好,不会发生渗油;当恶劣工况下运行时,机组振摆加剧,随着运行工况不良振动摆度长时间运行造成密封磨损加具,会引发桨叶密封因磨损间隙过大造成渗油。

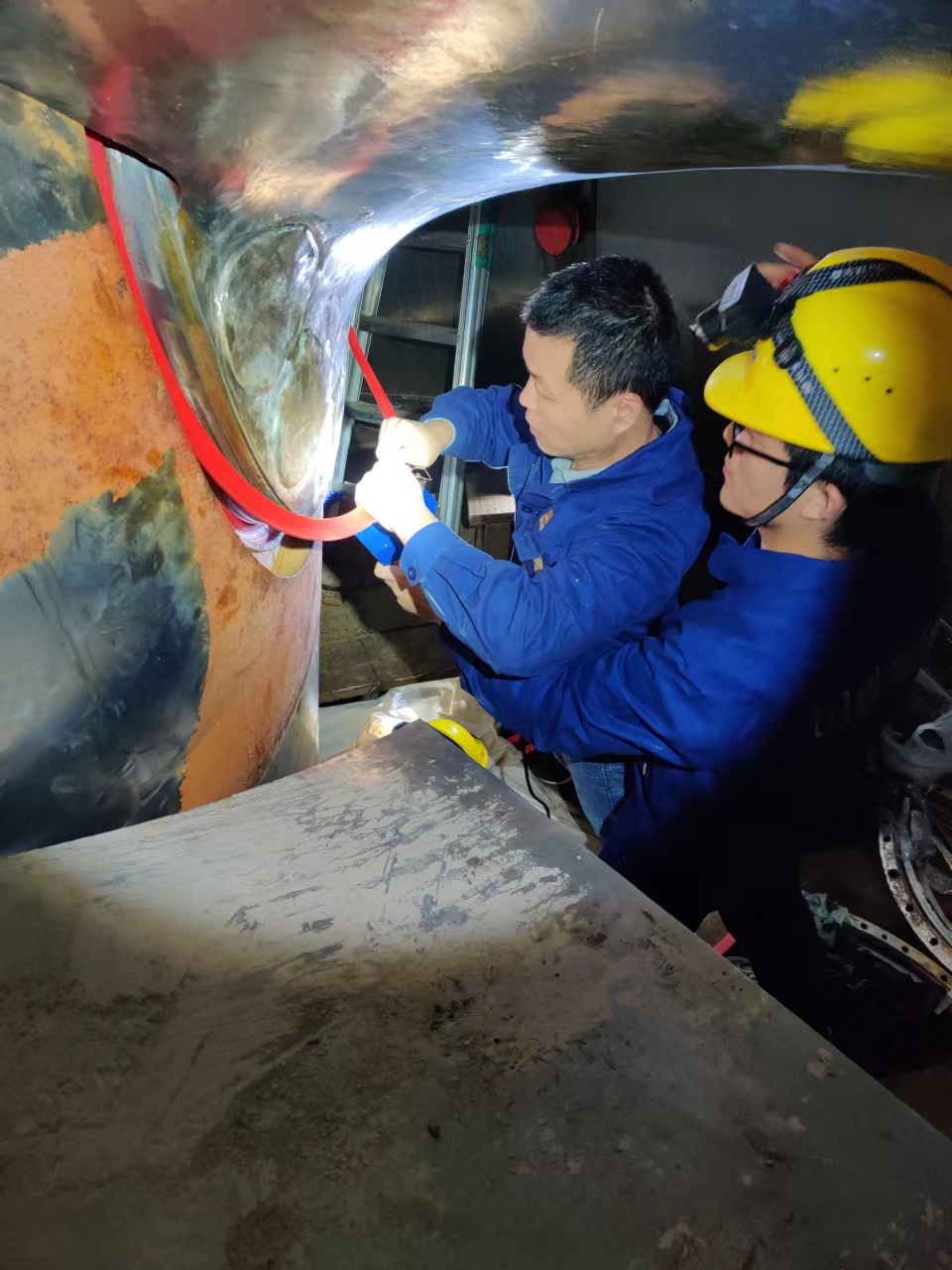

故障发生后,电站迅速启动了机组抢修工作。与厂家现场磋商并共同制订了抢修方案。在保证不弃水的前提下,精心组织,全体检修人员加班加点、昼夜奋战,在保证安全和质量的同时,每台机组按计划施实,都比原计划提前3天完成任务。本次检修重点完成1号机的大俢,2号和3号机转轮叶片密封的更换及预防性试验等任务。
在机组启动试验及试运行期间,各项试验数据显示准确,机组振动、摆度、温升、轴承温度、等关键性指标均符合国标规范值,机组性能相比检修前明显提升,检修整体工作达到优良水平。
此次集中机组故障的果断处理,得益于应急抢险预案的快速精准实施,抽调了公司精兵强将,确保了各项工作的有序开展,顺利完成了机组故障处理工作,对检修部应急处置和快速响应能力是一次重大检验,提高了应对突发问题的诊断和检修能力。
进入枯期检修以来,四川远通检修项目部按照相关标准要求,精心组织,周密部署,积极开展各项检修工作。组织各专业人员对千佛岩、洪雅远通机组电气、机械设备情况进行细致排查,逐条梳理检修中需要处理的缺陷及技改项目,安排参检人员仔细布置检修场地,准备技术资料、检修施工方案、工期进度网络图等。检修期间,严把质量关、严抓安全关,压紧压实全体参加人员岗位责任,全力确保检修工作顺利完成。
经过120天的奋战,1-3#机组相继并网发电,赶在汛期前将所有机组故障消缺,确保机组最大出力,有效降低了弃水压力,确保汛期防汛安全,为完成年度指标争取了宝贵时间。
